为持续提升产品质量,规范工程技术标准,孔雀城住宅集团专门出台了“孔雀城住宅工艺工法手册2.0版”,所有在施项目均按此手册严格执行,以更好的保证工程品质的实现。

江悦城·公园里作为孔雀城住宅集团战略布局华南市场的首个项目,正按部就班的诠释此准工艺做法,不段提升工程品质,树立华南标杆。

本期我将重点给大家介绍此版手册的两个施工工艺:桥架穿竖井防火封堵技术要求、配电箱结构预埋安装要求。


◆桥架穿竖井防火封堵技术要求:

1、工艺流程

桥架穿电气竖井

膨胀螺丝固定 →防火板下料安装 →有机堵料封填板缝→ 防火包填裹→ 有机堵料封堵

2、主要操作工艺

a、封堵前必须对孔洞进行收口处理,且对洞口及周围进行清理,保封堵整体质量。

b、防火板采用5MM无机防火板(防火板要求耐火等级一级),要求防火板宽出洞口周边25MM左右,并用膨胀螺丝固定牢靠,确保防火板四周平整,开孔整齐;

c、防火包填裹要求充实、平整、不透光,堆砌时,采用交叉堆砌方式,不能凌乱堆放;

d、防火包需填满桥架与楼板透空的上下空间,并与楼板平齐;

e、防火包(或采用有机防火堵料)需填满桥架与电缆之间的空隙;

f、 有机堵料要求形状规则、有序美观、四脚平整、表面无空隙、不透光、无脱漏;

3、示意照片



配电箱结构预埋安装要求

1、工艺流程

测量放线  →预埋箱(盒)→ 上下配管(使用专用锁母)→箱(盒)内材料填充外做保护→ 箱(盒)固定;

2、主要操作工艺

a、安装时将箱体预留尺寸、位置、标高提供给土建翻样工,在钢筋施工时将箱体进行预留,同时避免切割钢筋。

b、将箱体(盒)放入安装位置后,用水平尺找好箱体(盒)的水平度和垂直度,并用线坠找正,使箱体(盒)前端与墙面在同一水平面上,用钢筋在箱体(盒)四周做加筋补强固定处理。

c、箱壳体采购时要求在箱体斜对角加设100mm长—40x4mm的扁铁,用于箱体固定和跨接接地线用。

d、线管铺设完后箱(盒)应采用锯末或其它材料填充,待填充后用黄胶带或镀锌铁板封闭固定,防止砼进入箱壳(盒)内。

3、主控项目

a、预埋箱(盒)要固定牢固,受力均匀,使箱(盒)与墙面平面,确保摸灰后整体平整度满足要求。

b、箱(盒)完成后必须达到,周边抹灰无甩槎、规整,盖板严密平整。

c、箱后墙面抹灰要有加强措施,防止抹灰空裂、脱落。

d、箱壳加工时需对厂家进行详细的加工技术交底。

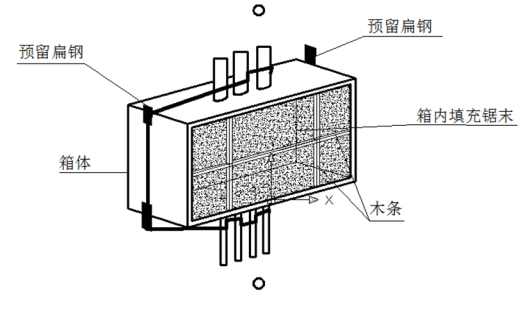

4、做法详图

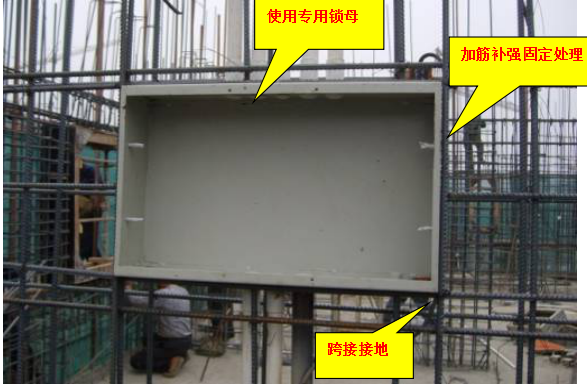

5、示例照片


江悦城·公园里用标准工艺工法创造美好生活!


1.本站遵循行业规范,任何转载的稿件都会明确标注作者和来源;2.本站的原创文章,请转载时务必注明文章作者和来源,不尊重原创的行为我们将追究责任;3.作者投稿可能会经我们编辑修改或补充。

相关文章
  • 助力乡村振兴发展,世界上最

    助力乡村振兴发展,世界上最

  • 锡林郭勒盟苏尼特左旗人民法

    锡林郭勒盟苏尼特左旗人民法

  • 锡林浩特市人民法院:为经济

    锡林浩特市人民法院:为经济

  • 探索“法院+”模式 打造多元解

    探索“法院+”模式 打造多元解
